Nhiệm vụ có tính phụ thuộc

Dự án trong LeanSoft cho phép bạn chia nhỏ các dự án thành các nhiệm vụ và thiết lập mối quan hệ giữa các nhiệm vụ đó để xác định thứ tự thực hiện. Nhiệm vụ phụ thuộc đảm bảo rằng một số nhiệm vụ nhất định chỉ bắt đầu sau khi các nhiệm vụ trước đó đã được hoàn thành.

Để kích hoạt nhiệm vụ có tính phụ thuộc trong dự án, hãy vào Dự án ‣ Cấu hình ‣ Cài đặt, bật Tính phụ thuộc nhiệm vụ, và nhấp Lưu.

Thiết lập nhiệm vụ phụ thuộc

Nhiệm vụ phụ thuộc có thể được tạo từ biểu mẫu nhiệm vụ hoặc chế độ xem Gantt của dự án bằng cách liên kết nhiệm vụ kế tiếp (tức là nhiệm vụ bị chặn bởi các nhiệm vụ khác) với (các) nhiệm vụ trước đó của nó (tức là các nhiệm vụ chặn nhiệm vụ kế tiếp).

Để tạo nhiệm vụ phụ thuộc từ biểu mẫu nhiệm vụ, hãy truy cập nhiệm vụ mong muốn và trong tab Đã chặn bởi, nhấp Thêm một dòng. Nhấp Xem để truy cập nhiệm vụ trước đó. Để truy cập các nhiệm vụ kế tiếp từ nhiệm vụ trước đó, hãy nhấp vào nút thông minh Nhiệm vụ bị chặn.

Để tạo nhiệm vụ phụ thuộc từ chế độ xem Gantt, hãy di chuyển chuột qua nhiệm vụ trước đó, sau đó nhấp vào một trong các dấu chấm xuất hiện xung quanh nó. Kéo và thả dấu chấm lên nhiệm vụ kế tiếp. Một mũi tên xuất hiện, chỉ ra sự phụ thuộc từ nhiệm vụ trước đó đến nhiệm vụ kế tiếp.

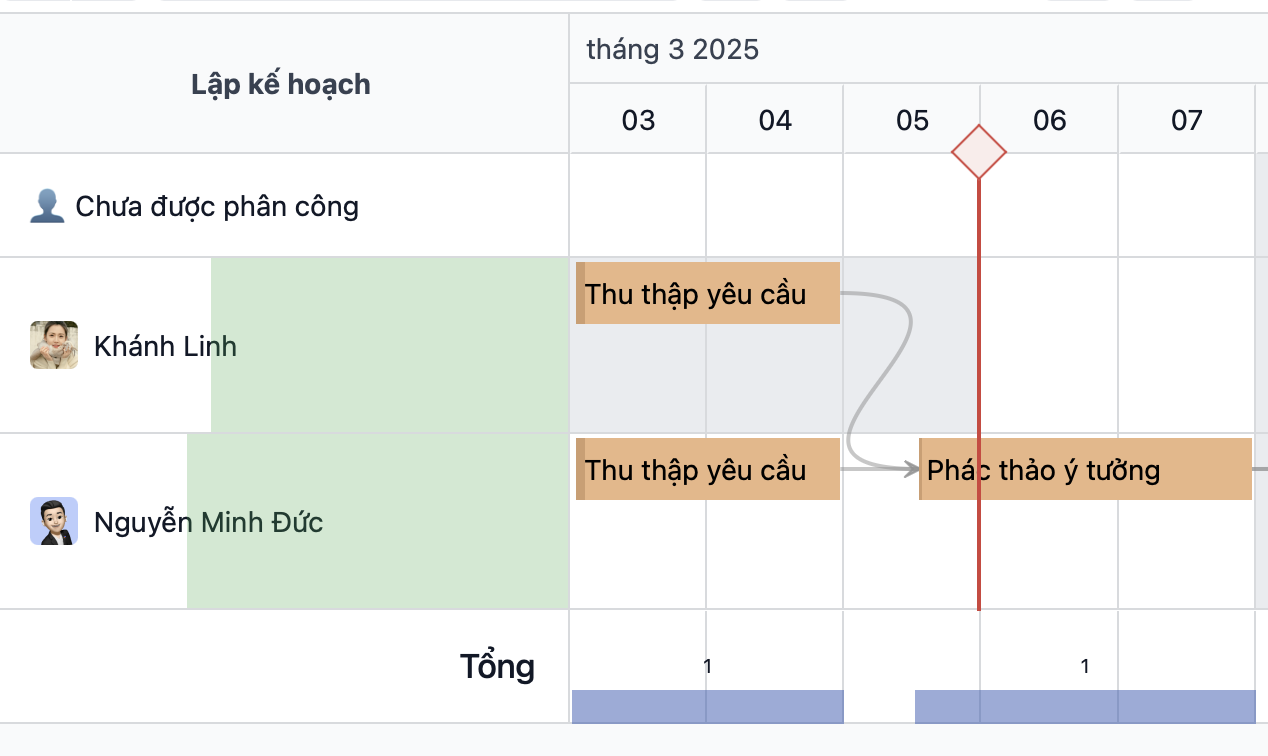

Nhiệm vụ phụ thuộc

LeanSoft tự động quản lý tiến độ nhiệm vụ dựa trên sự phụ thuộc của chúng. Các nhiệm vụ kế tiếp được gán trạng thái Đang chờ và không thể chuyển sang Đang thực hiện cho đến khi (các) nhiệm vụ trước đó của chúng được đánh dấu là Đã duyệt, Đã huỷ, hoặc Hoàn tất.

Xóa phụ thuộc

Để xóa nhiệm vụ phụ thuộc, hãy thực hiện như sau:

  • Từ biểu mẫu nhiệm vụ, vào tab Đã chặn bởi và nhấp vào nút :icon:`fa-times` (times).

  • Từ chế độ xem Gantt, nhấp vào nút :icon:`fa-times` (times) màu đỏ xuất hiện ở giữa mũi tên khi bạn di chuyển chuột qua nó.
